防腐瓦安装方法

2026-01-09 08:59 赵经理
2

防腐瓦的安装方法因材质不同略有差异,但核心流程基本一致,需遵循测量放线→基层处理→支座安装→瓦片铺设→固定密封→验收的步骤。以下是通用安装方法及不同材质的特殊注意事项,方便直接用于施工指导:


通用安装流程(适用于大多数防腐瓦)

  1. 测量放线与准备
    • 先测量屋面的长度、宽度、坡度,确定瓦片的铺设方向(顺坡方向)、搭接长度(横向搭接≥100mm,纵向搭接≥200mm,大风 / 多雨地区需适当增加)。

    • 准备工具:电钻、专用自攻钉、密封胶、防水垫圈、水平尺、墨斗等;检查瓦片外观,确保无裂纹、变形。

  2. 基层处理
    • 屋面基层需平整、牢固,无松动构件;若为金属屋面基层,需除锈防锈;若为混凝土基层,需找平并做防水基层。

    • 对于大跨度屋面,需提前安装檩条(常用钢檩条、木檩条,间距根据瓦片厚度和荷载确定,一般为 600-1200mm)。

  3. 支座与檩条固定
    • 檩条需与屋面主体结构可靠连接,间距均匀,表面水平;金属檩条需做防腐处理,木檩条需做防火、防腐、防虫处理。

    • 部分防腐瓦(如 FRP 瓦、PVC 瓦)需在檩条上铺设防水垫层(如防水卷材、无纺布),防止雨水渗漏。

  4. 瓦片铺设
    • 起始行铺设:从屋面低侧(檐口)开始,第一排瓦片需拉通线找平,确保横平竖直;瓦片的搭接边需朝向主导风向,避免风掀。

    • 后续行铺设:纵向搭接时,上层瓦片需覆盖下层瓦片的搭接缝;横向搭接时,相邻瓦片的搭接边需对齐,并用密封胶密封搭接缝。

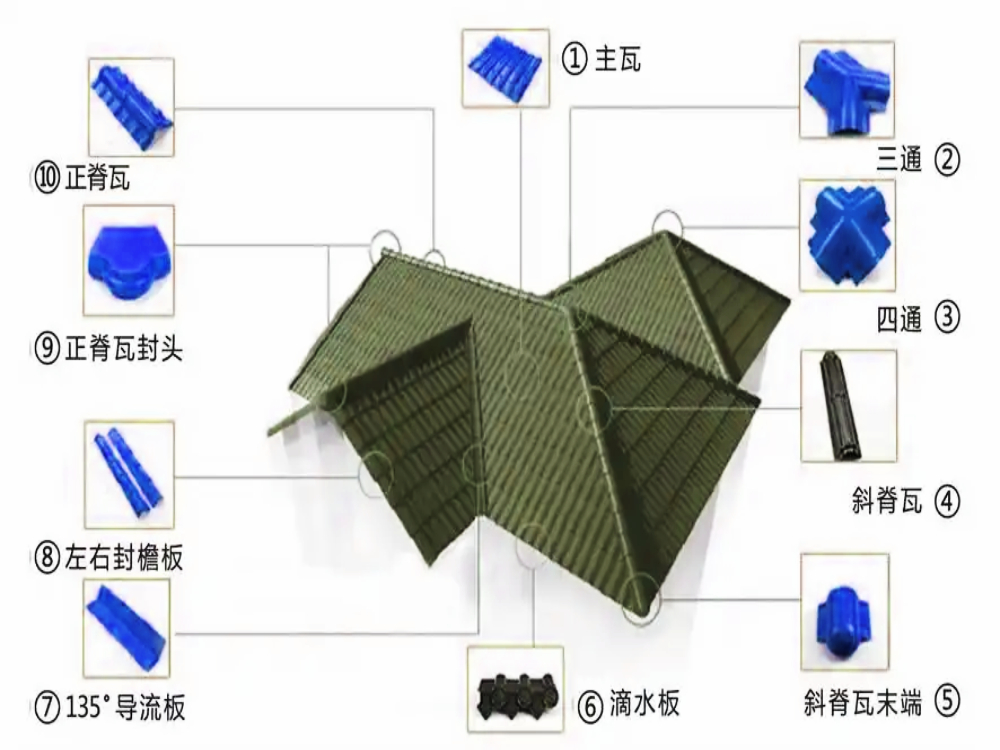

    • 屋脊、檐口、天沟等特殊部位需使用专用配件(如屋脊瓦、檐口收边条)。

  5. 固定与密封
    • 使用专用自攻钉固定瓦片,钉孔需预钻(孔径比钉径大 1-2mm,防止热胀冷缩导致瓦片开裂)。

    • 自攻钉需搭配防水垫圈(丁腈橡胶或三元乙丙橡胶材质),固定在檩条位置,每块瓦片至少固定 4 处,边缘部位加密。

    • 钉孔、搭接缝、屋脊与瓦片结合处需打中性耐候密封胶,确保防水密封;避免使用酸性密封胶,防止腐蚀瓦片。

  6. 验收
    • 检查瓦片铺设是否平整、搭接是否符合要求,固定点是否牢固,密封胶是否均匀无气泡。

    • 进行淋水试验,确认无渗漏后,方可投入使用。
